Prop. 2003/04:95
5.2Nationella väginvesteringar
Regeringens beslut om den nationella väghållningsplanen innebär en fortsatt utbyggnad av vägnätet med åtgärder som visar på en god avvägning mellan det transportpolitiska målet om samhällsekonomisk effektivitet och långsiktig hållbarhet samt de olika delmålen i transportpolitiken.
Åtgärder i den nordiska triangeln har getts särskilt hög prioritet eftersom de är angelägna för tillväxten i landet.
Tabell 5.2 Investeringar i den nationella väghållningsplanen
Väg | Åtgärd | Miljoner kronor |
E4 | Förbi Stockholm | 100 |
E4 | Trafikplats Måby | 30 |
E4 | 750 | |
E4 | Syd Sundsvall | 100 |
E4 | 185 | |
E4 | 100 | |
E4 | Persön – Kalix, etapp 1 | 65 |
E4 | Lappbäcken – Harrioja | 50 |
E4 | 325 | |
E4 | Förbi Markaryd | 690 |
E4 | Tekniska system väginformatik | 45 |
E4 | 185 | |
E4 | 2 680 | |
E4 | 38 | |
E4 | Förbifart Nordmaling | 70 |
E6 | 310 | |
E6 | Trafikplats Spillepengen | 50 |
E6 | Trafikplats Lomma S:a | 55 |
E6 | 715 | |
E6 | Tanumshede – Vik | 1 040 |
E6 | Vik – Värmlandsbro | 765 |
E6 | 580 | |
E6 | Tekniska system, väginformatik | 60 |
E6 | 1 040 | |
E6 | Tpl |
42 |
E6.21 | Inlandsgatan – Vindragareg. | 220 |
E6.21 | 225 | |
E12 | 80 | |
E12 | 55 | |
E12/E4 | Umeåprojektet, Etapp 1 | 425 |
E12/E4 | Umeåprojektet etapp 2 | 60 |
E14 | 230 | |
E14 | 130 | |
E18 | Hån – Töcksfors | 120 |
E18 | Kronoparken – Skattkärr | 230 |
E18 | 680 | |
E18 | 750 | |
E18 | 2 240 |
30
E18 | Planskildhet vid Görla | 15 |
E18 | 150 | |
E18 | Trpl Stäket | 37 |
E20 | Partillemotet | 75 |
E20 | Trpl Bodarna | 25 |
E20 | 215 | |
E20 | Förbi Alingsås | 550 |
E20 | 305 | |
E20 | Norra Länken | 3 900 |
E20 | 190 | |
E22 | Trafikplats Lund Södra | 55 |
E22 | Trafikplats Råby | 55 |
E22 | 130 | |
E22 | Förbifart Fogdarp | 110 |
E22 | Förbifart Linderöd | 115 |
E22 | 380 | |
E22 | Kristianstad – Fjälkinge | 140 |
E22 | 100 | |
E22 | 530 | |
E22 | 310 | |
E22 | Genom Mönsterås | 115 |
E22 | Söderköping – Norrköping | 170 |
E22 | Söderleden i Norrköping | 70 |
E22 | Förbi Norrköping | 50 |
E22 | Förbi Bromölla | 65 |
E22 | Trafikplats Fårbo mm | 33 |
E65 | 175 | |
25 | Trafikplats Norremark | 40 |
25 | 150 | |
26 | 70 | |
26 | 60 | |
31 | Förbi Tenhult | 225 |
40 | Slambymotet | 50 |
40 | 665 | |
40 | 1 000 | |
40 | Haga – Ljungarum | 230 |
44 | Båberg – |
310 |
45 | RV 45 Falutorget | 115 |
45 | 2 500 | |
45 | 70 | |
48 | 110 | |
48 | 535 | |
50 | 80 | |
50 | Genom Motala | 760 |
55 | Östra förbifarten Katrineholm | 390 |
67 | 270 | |
70 | Förbi Sala | 320 |
4 900 | ||
miljö | 3 000 | |
mindre objekt | 850 | |
FUD | 600 | |
Tidigareläggningar |
2 225 | |
Besparingskrav | ||
Summa | 42 105 |
Prop. 2003/04:95
31
Prop. 2003/04:95
Regeringen anser att det finns möjlighet att genomföra flera av åtgärderna i den nationella väghållningsplanen med en enklare utformning än vad Vägverket föreslagit. Detta bör vara möjligt att göra med fortsatt höga krav på framkomlighet, trafiksäkerhet och miljöanpassning. Förenklingen kan t.ex. avse val av vägsektion, antalet trafikplatser, utformning av trafikplatser, färre investeringar på anslutande vägar som ej är nationella stamvägar etc. Sammanlagt 1 miljard kronor skall sparas in på utformningen av investeringsprojekten under perioden
Den granskning av kostnadsunderlaget som regeringen låtit genomföra visar att det finns risk för kostnadsökningar i projekten. Kostnadsökningar i ett projekt medför att andra projekt i planen riskerar att försenas på grund av att anvisade medel i stället används för att täcka upp kostnadsökningarna. De kan även betyda att regeringens beslut om prioriteringar, som grundar sig på en jämförelse av de effekter ett projekt har i förhållande till kostnaderna, utgår från ett felaktigt beslutsunderlag. Regeringen har därför beslutat att en kostnadsökning på minst 10 % för något objekt i förhållande till den kostnadsuppgift som finns i Vägverkets planförslag, innebär att objektet skall omprövas och planen revideras.
Investeringarna i den nationella väghållningsplanen redovisas på kartorna på följande sidor. Där redovisas även investeringarna i de regionala väghållningsplanerna, som de såg ut i de förslag som inkom till Regeringskansliet den 4 augusti 2003. Genom regeringens beslut om definitiva ramar till länen (se avsnitt 5.3) kommer några län att kunna genomföra fler investeringar än de som finns markerade på kartan, medan andra län kommer att kunna genomföra färre än de som finns markerade på kartan. I figurrubriken för respektive länskarta finns angivet den definitiva och den preliminära ramen för länen.
32

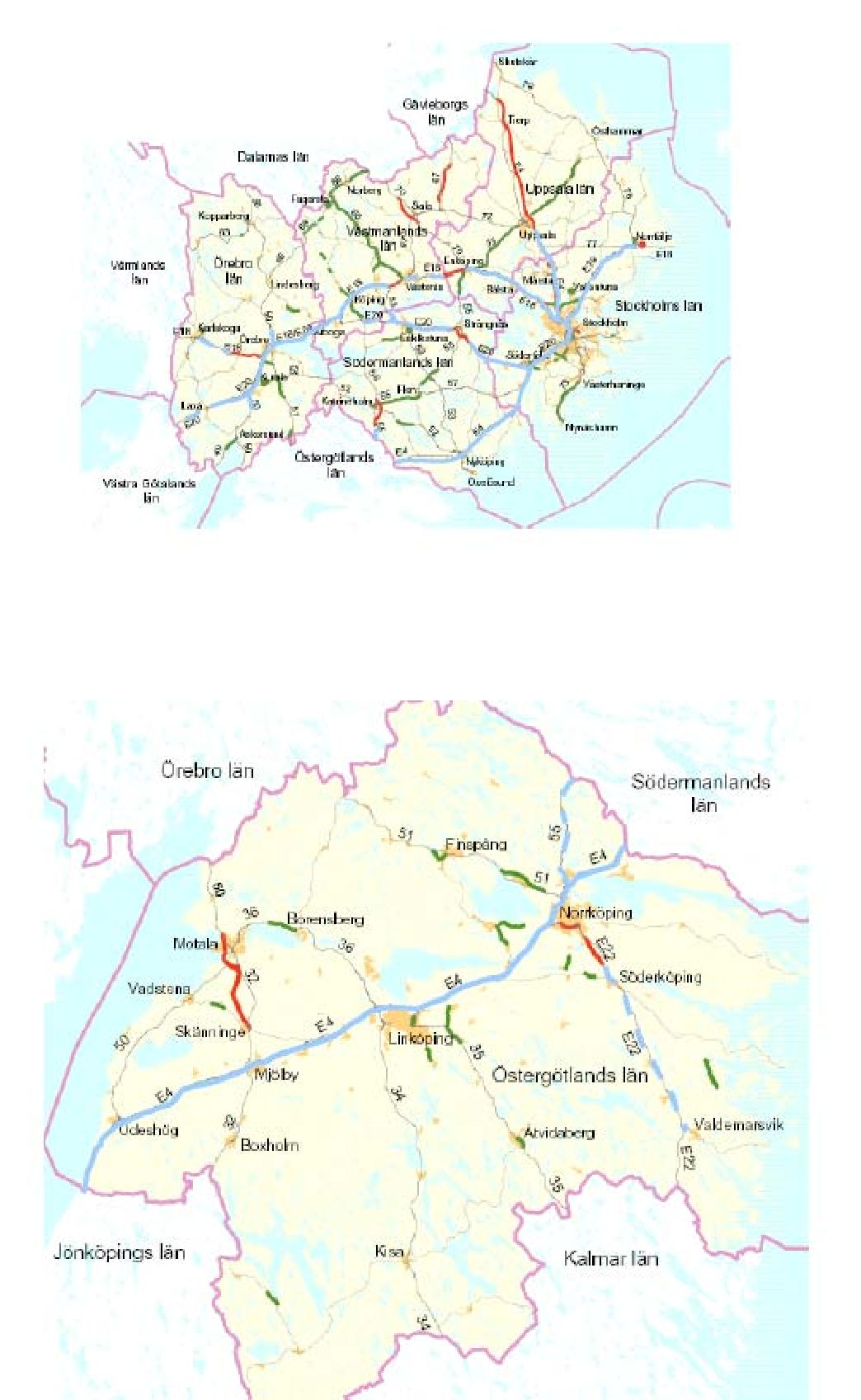

Figur 5.9 Mälardalen. | Prop. 2003/04:95 |
Stockholm, definitiv ram 8 434 Mkr; preliminär ram 7 539 Mkr | |
Uppsala, definitiv ram 1 279 Mkr; preliminär ram 1 279 Mkr | |
Södermanland, definitiv ram 733 Mkr; preliminär ram 733 Mkr | |
Örebro, definitiv ram 841 Mkr; preliminär ram 791 Mkr | |
Västmanland, definitiv ram 658 Mkr preliminär ram 658 Mkr |
Figur 5.10 Östergötland, definitiv ram 1 195 Mkr; preliminär ram 1 195 Mkr
33

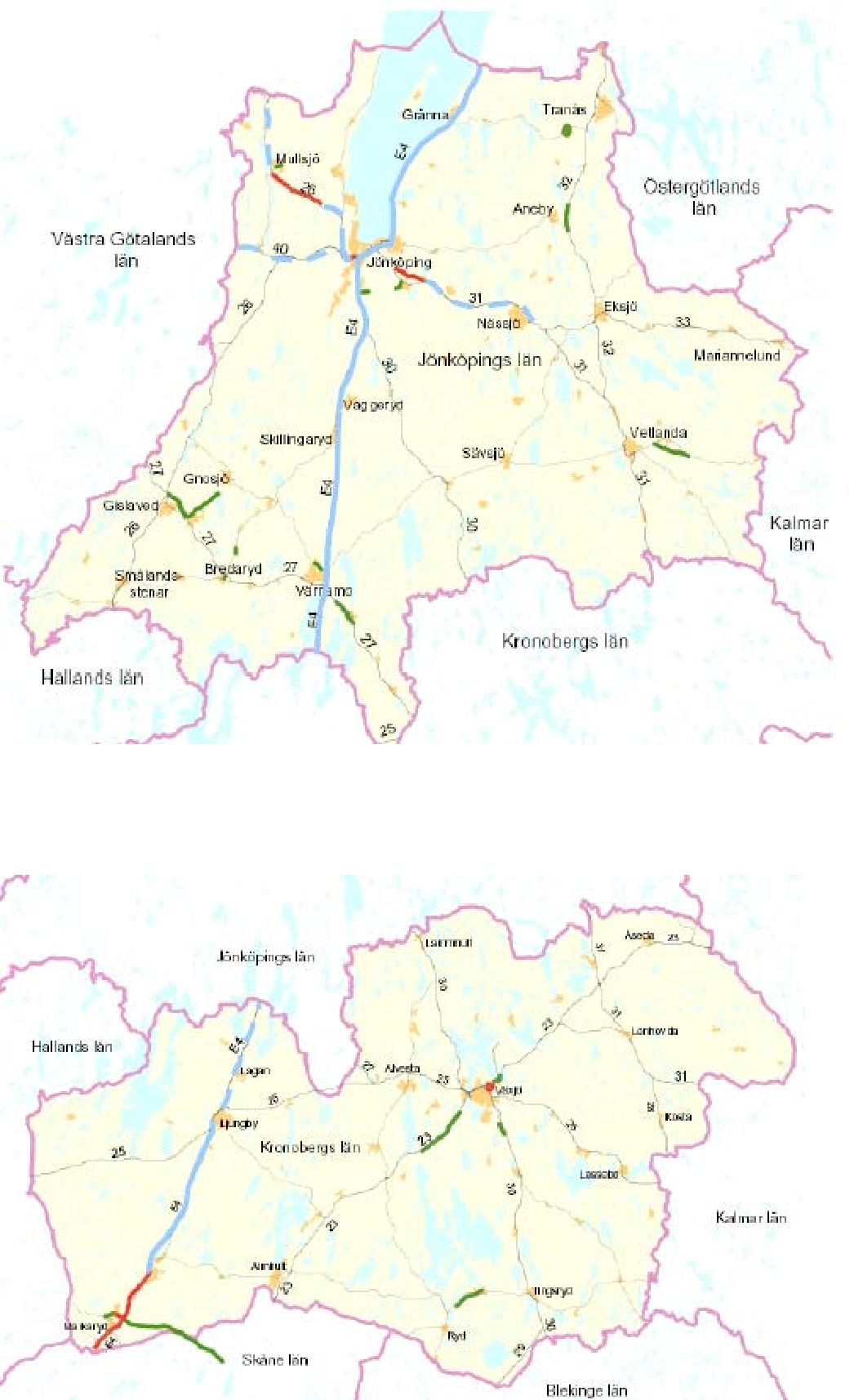

Figur 5.11 Jönköping, definitiv ram 1 099 Mkr; preliminär ram 1 049 Prop. 2003/04:95 Mkr
Figur 5.12 Kronoberg, definitiv ram 524 Mkr; preliminär ram 661 Mkr
34

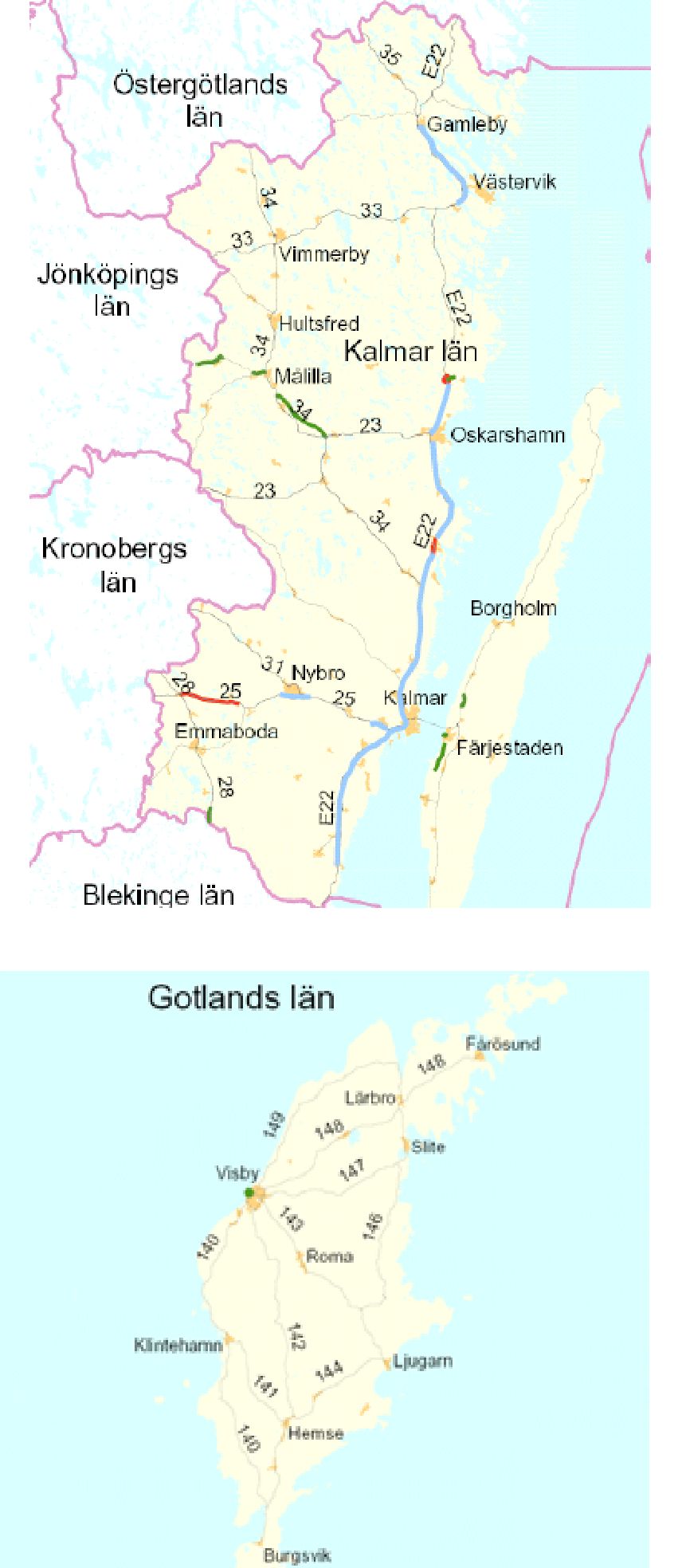

Figur 5.13 Kalmar, definitiv ram 574 Mkr; preliminär ram 574 Mkr | Prop. 2003/04:95 |
Figur 5.14 Gotland, definitiv ram 155 Mkr; preliminär ram 155 Mkr
35

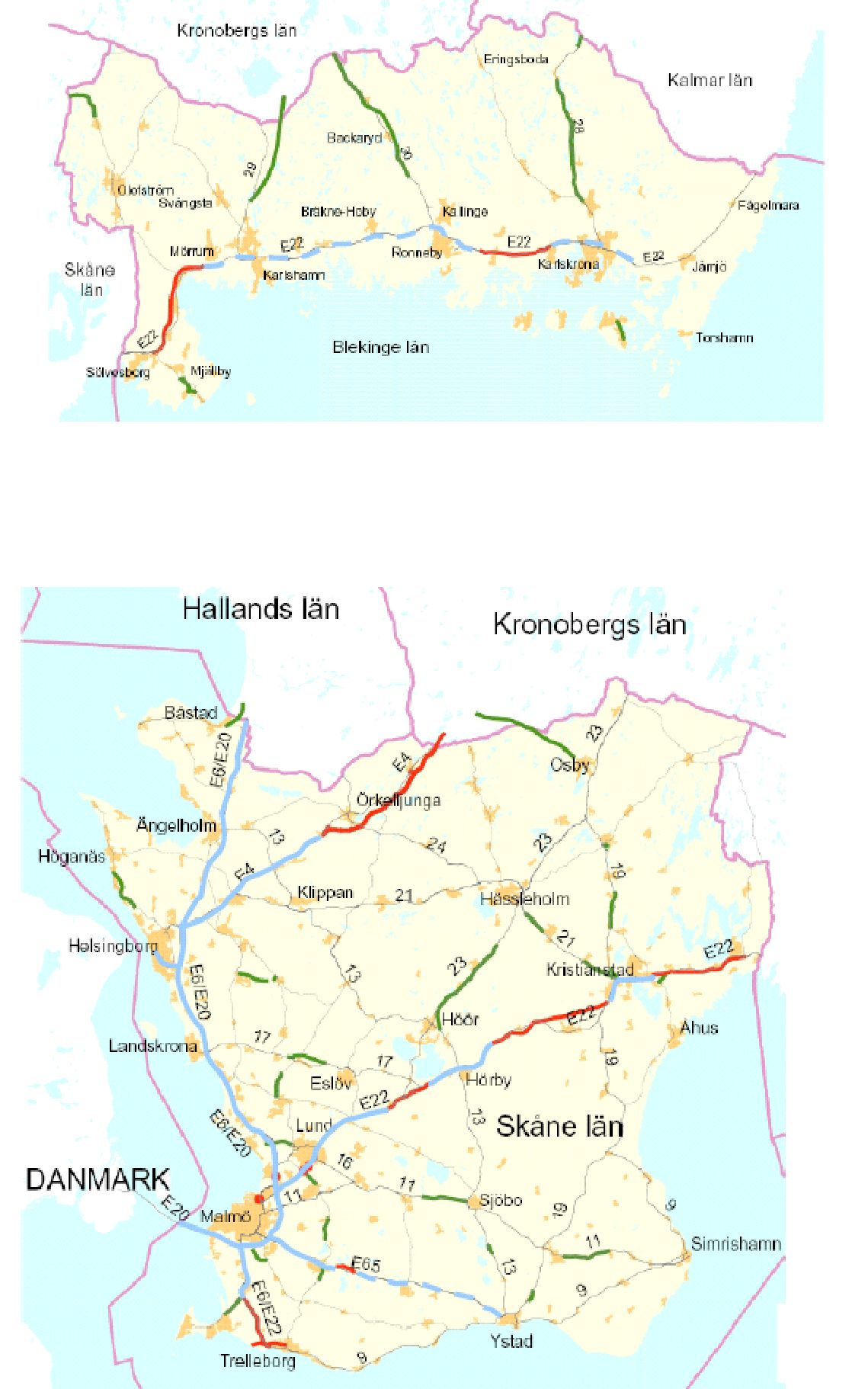

Figur 5.15 Blekinge, definitiv ram 433 Mkr; preliminär ram 509 Mkr | Prop. 2003/04:95 |
Figur 5.16 Skåne, definitiv ram 3 599 Mkr; preliminär ram 3 521 Mkr
36

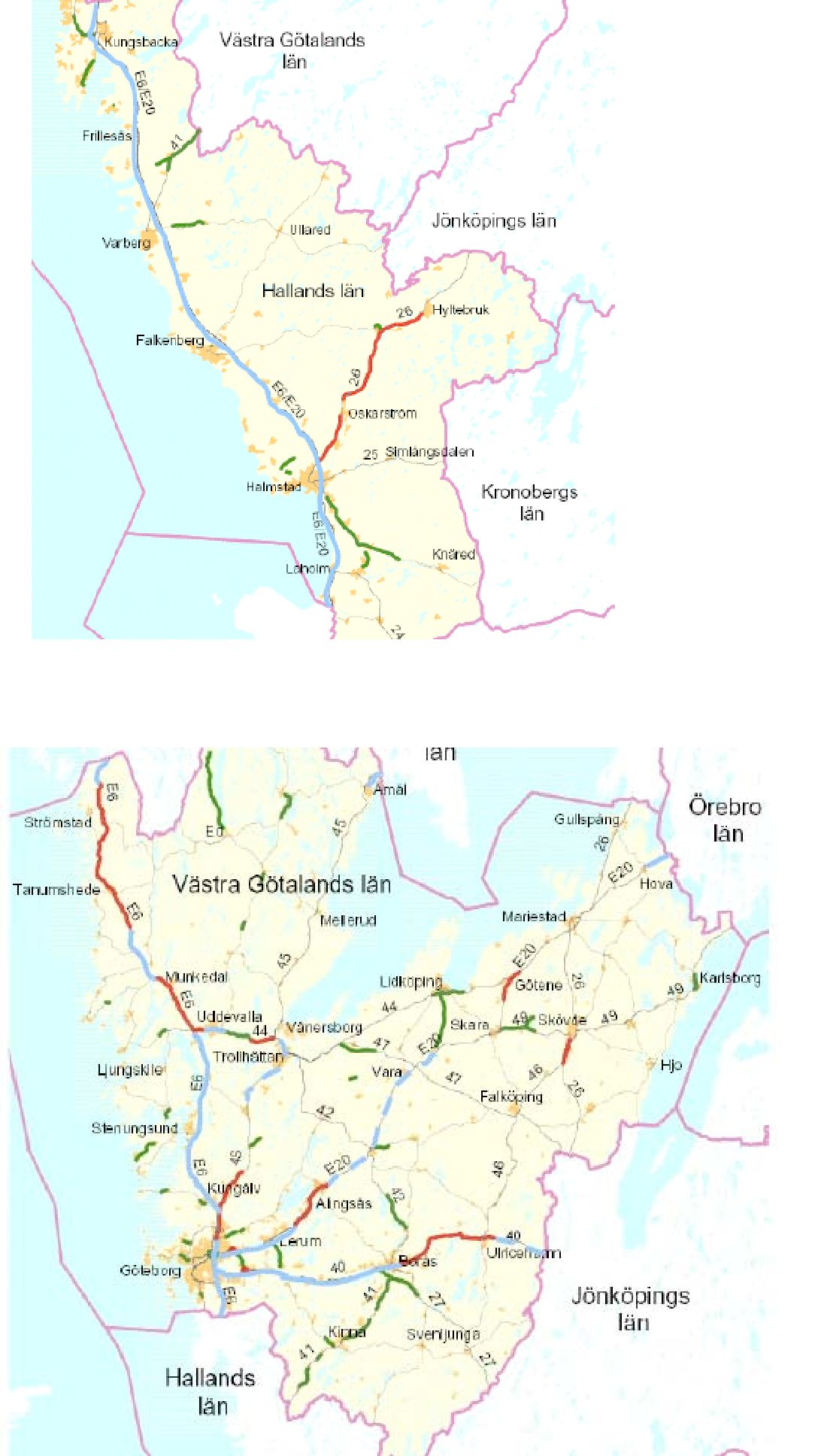

Figur 5.17 Halland, definitiv ram 990 Mkr; preliminär ram 1 104 Mkr | Prop. 2003/04:95 |
Figur 5.18 Västra Götaland, definitiv ram 4 122 Mkr; preliminär ram 4 577 Mkr
37
Prop. 2003/04:95

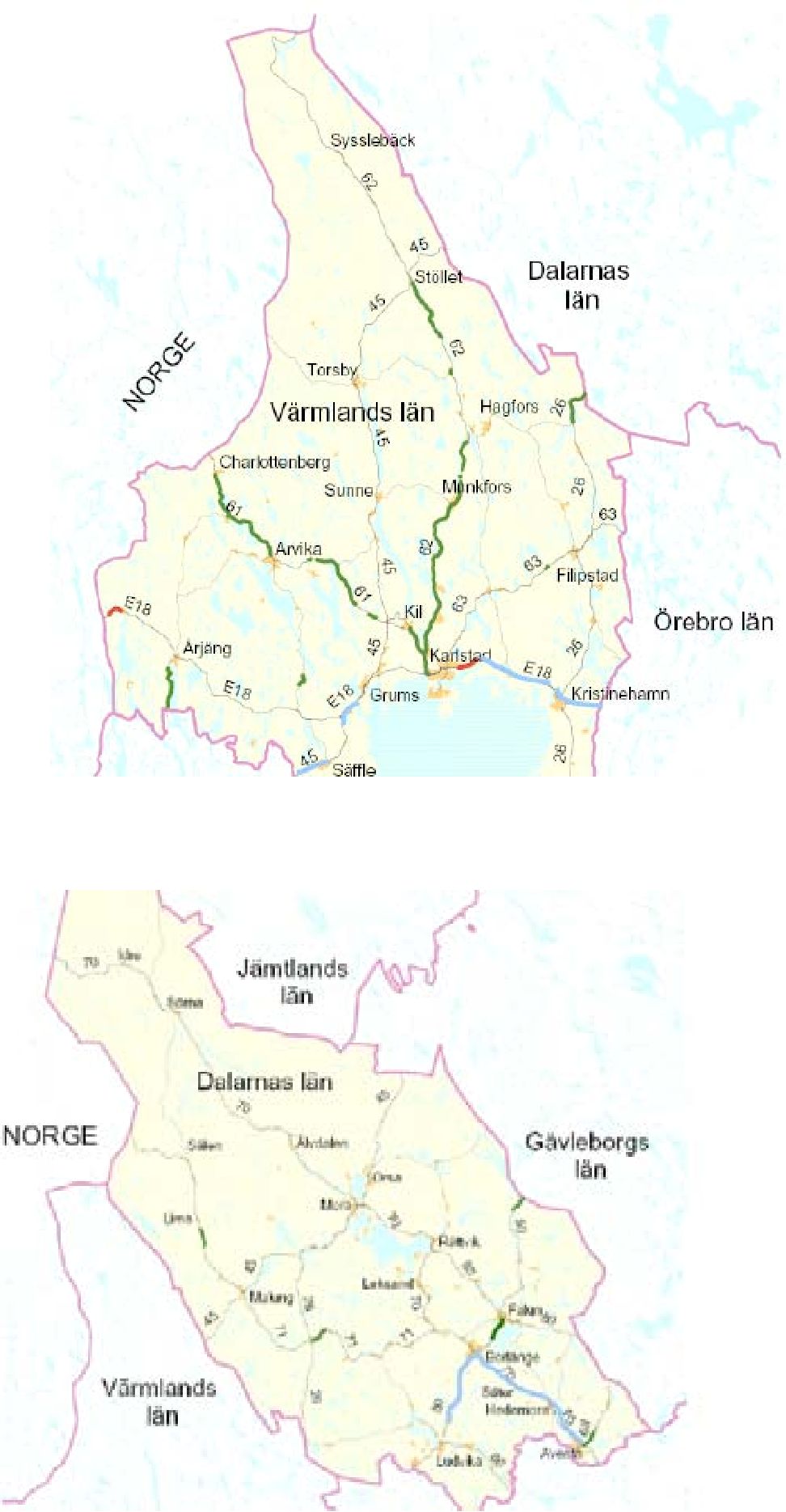

Figur 5.19 Värmland, definitiv ram 581 Mkr; preliminär ram 581 Mkr
Figur 5.20 Dalarna, definitiv ram 873 Mkr; preliminär ram 873 Mkr
38

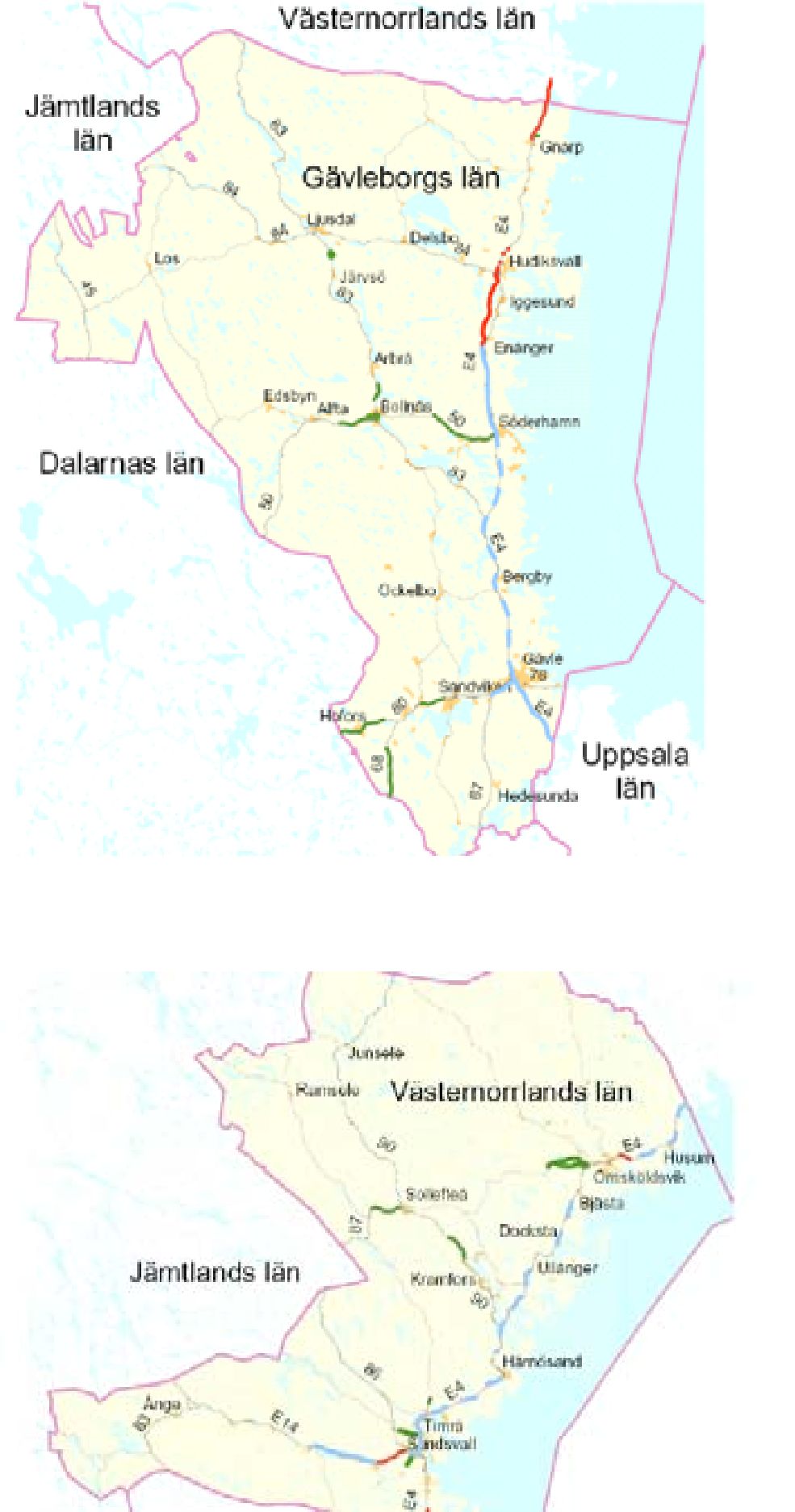

Figur 5.21 Gävleborg, definitiv ram 627 Mkr; preliminär ram 627 Mkr Prop. 2003/04:95
Figur 5.22 Västernorrland, definitiv ram 464 Mkr; preliminär ram 464 Mkr
39
Prop. 2003/04:95
Figur 5.23 Jämtland, definitiv ram 323 Mkr; preliminär ram 382 Mkr
Figur 5.24 Västerbotten, definitiv ram 536 Mkr; preliminär ram 738 Mkr
40

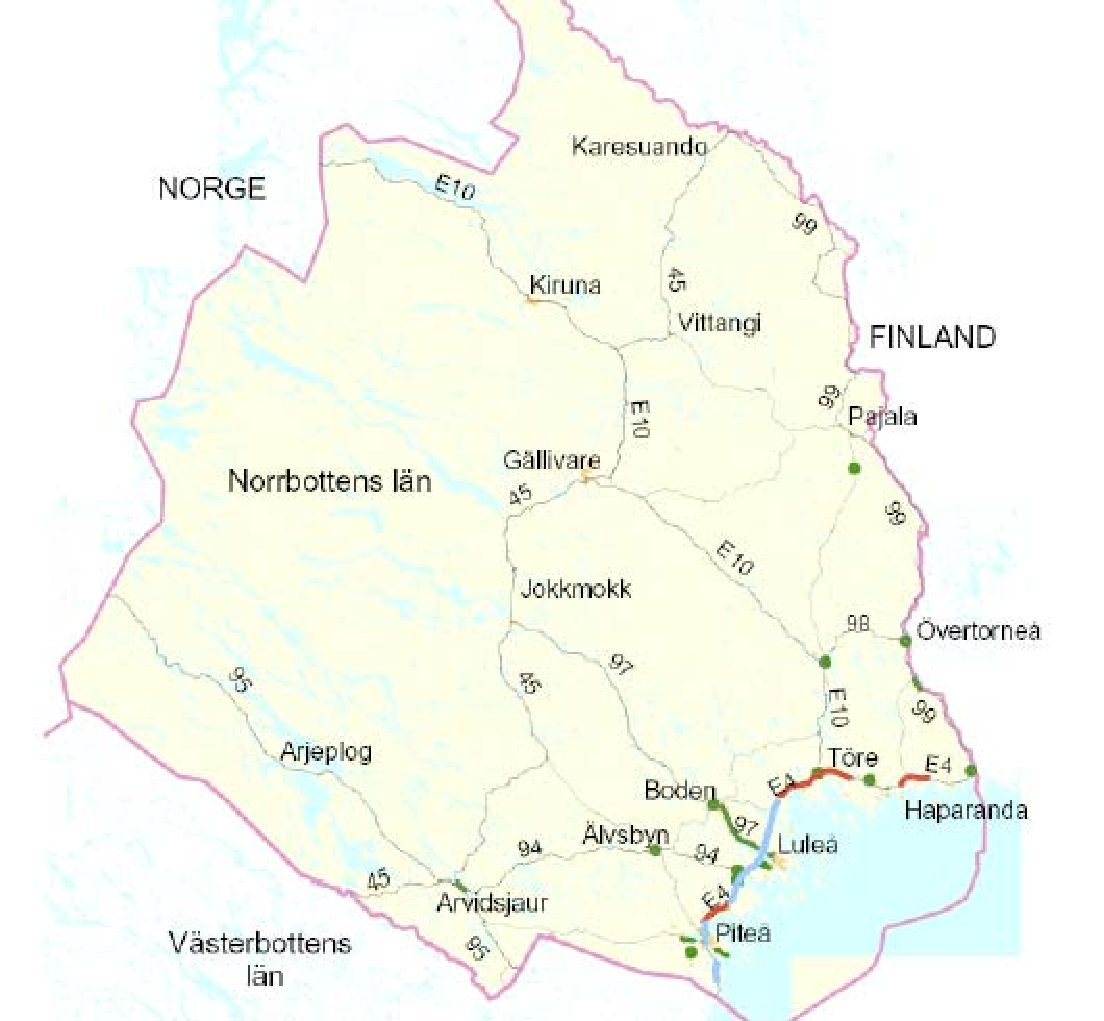

Figur 5.25 Norrbotten, definitiv ram 460 Mkr; preliminär ram 510 Mkr | Prop. 2003/04:95 |
5.3Regional transportinfrastruktur
Regeringens har beslutat om definitiva ekonomiska ramar till länsplanerna för regional transportinfrastruktur. Länsplanerna omfattar investeringar i statliga vägar som inte är stamvägar, statsbidrag till vissa regionala kollektivtrafikanläggningar samt till åtgärder för förbättrad miljö och trafiksäkerhet på kommunala vägar och gator.
Utöver ovanstående användningsområden är det också möjligt för länen att använda sin planeringsram för att prioritera åtgärder på det nationella stamvägnätet och järnvägsnätet, inklusive Inlandsbanan, liksom att prioritera åtgärder för tjälsäkring, bärighet och rekonstruktion samt att prioritera investeringar på enskilda vägar.
Vissa län har valt att låta investeringar på enskilda vägar ingå i länsplanen. Ett län (Jämtland) har prioriterat investeringar på det nationella stamvägnätet i sin länsplan.
I regeringens granskning av förslagen till länsplaner har den samhällsekonomiska lönsamheten varit en viktig faktor. I figur 7.1 illustreras den genomsnittliga lönsamheten för väginvesteringarna i de olika länsplanerna samt hur stor del av väginvesteringarna som det finns samhälls-
41
ekonomiska lönsamhetsberäkningar för. Regeringen har i sina bedöm- Prop. 2003/04:95 ningar tagit hänsyn till både den faktiska lönsamheten och beslutsunder-
lagets kvalitet i form av andel beräknade väginvesteringar. Regeringen anser därför att den samhällsekonomiska lönsamheten har stor betydelse för vilka åtgärder som kommer att genomföras i det regionala transportsystemet.
Figur 5.26 Genomsnittlig lönsamhet för väginvesteringar i förslagen till länsplaner samt andel av väginvesteringarna med samhällsekonomisk lönsamhetsberäkning. (Den samhällsekonomiska lönsamheten är uttryckt som en nettonuvärdeskvot, där en kvot över noll innebär att investeringen är samhällsekonomiskt lönsam). Varje punkt motsvarar en länsplan.
Andel väginvesteringar 100 med 90
samhällsekonomisk
80
beräkning (%)
70
60 | |||||||||||||||
50 | |||||||||||||||
40 | |||||||||||||||
30 | |||||||||||||||
20 | |||||||||||||||
10 | |||||||||||||||
0 | |||||||||||||||
0 | 0,2 | 0,4 | 0,6 | 0,8 | 1 | 1,2 | 1,4 | 1,6 | 1,8 | 2 |
Genomsnittlig lönsamhet (nettonuvärdeskvot) för länsplanerna
Regeringens beslut om definitiva ekonomiska ramar för länsplaner innebär följande fördelning.
42
Prop. 2003/04:95
Län/miljoner kronor | 2004– | 2007– | 2010– | 2013– | Summa |
2006 | 2009 | 2012 | 2015 | ||
Stockholms län | 2 671 | 2 336 | 1 313 | 2 114 | 8 434 |
Uppsala län | 274 | 301 | 377 | 327 | 1 279 |
Södermanlands län | 248 | 268 | 123 | 94 | 733 |
Östergötlands län | 265 | 279 | 349 | 302 | 1 195 |
Jönköpings län | 234 | 259 | 325 | 281 | 1 099 |
Kronobergs län | 110 | 124 | 155 | 135 | 524 |
Kalmar län | 123 | 135 | 169 | 147 | 574 |
Gotlands län | 32 | 37 | 46 | 40 | 155 |
Blekinge län | 100 | 100 | 125 | 108 | 433 |
Skåne län | 770 | 848 | 1 060 | 921 | 3 599 |
Hallands län | 210 | 234 | 292 | 254 | 990 |
Västra Götalands län | 789 | 989 | 1 262 | 1082 | 4 122 |
Värmlands län | 124 | 137 | 171 | 149 | 581 |
Örebro län | 179 | 199 | 248 | 215 | 841 |
Västmanlands län | 140 | 155 | 194 | 169 | 658 |
Dalarnas län | 340 | 155 | 206 | 172 | 873 |
Gävleborgs län | 135 | 148 | 184 | 160 | 627 |
Västernorrlands län | 94 | 112 | 138 | 120 | 464 |
Jämtlands län | 77 | 74 | 93 | 79 | 323 |
Västerbottens län | 112 | 127 | 159 | 138 | 536 |
Norrbottens län | 98 | 108 | 136 | 118 | 460 |
Summa | 7 125 | 7 125 | 7 125 | 7 125 | 28 500 |
Länsplanen i respektive län skall snarast möjligt fastställas av länen med utgångspunkt från de definitiva ekonomiska ramarna och förordningen (1997:263) om länsplaner för regional transportinfrastruktur. Några ändrade prioriteringar av åtgärder i planen, i förhållande till det förslag som redovisades för regeringen den 4 augusti 2003 (se kartor i avsnitt 5.2), bör inte ske med undantag för sådana vägar och järnvägar som ansluter till investeringar i den nationella väghållningsplanen eller banhållningsplanen där länet bedömer att anslutningen är nödvändig för den nationella vägens eller järnvägens funktion. Med järnvägar avses även anslutande terminalanläggningar och stationer.
Den ekonomiska ramen för länsplanen i Stockholms län bör användas för att stödja projekt som bidrar till att öka bostadsbyggandet i Stockholmsregionen, t.ex. utbyggnaden av friluftsstaden Riksten i Botkyrka kommun och utbyggnaden av Vega i Haninge kommun. Länsstyrelsen har också möjlighet att använda en del av ramen till anslutningar till nationella vägar och järnvägar, t.ex. Mälartunneln.
En förbättring av Rv 73 mellan Älgviken och Fors i Stockholms län är angelägen för att bättre knyta samman Nynäshamn och Gotland med Stockholm, samtidigt som trafiksäkerheten kan förbättras. Åtgärden bör därför påbörjas under år 2005. Vidare är det angeläget att förbättringar kan göras av Lv 226 till och förbi det planerade bostadsområdet i Riksten, Botkyrka kommun. Regeringen ser det dessutom som angeläget att snabbt kunna åstadkomma förbättringar av Rv 55 mellan Katrineholm och Strängnäs i Södermanlands län. Regeringen angav i planeringsdirek-
43
tiven att åtgärder på Rv 50 mellan Falun och Borlänge i Dalarnas län Prop. 2003/04:95 skulle tidigareläggas. Länsplanerna i Stockholms, Södermanlands och
Dalarnas län har anpassats så att detta skall vara möjligt.
Regeringen konstaterar att objektet Ny förbindelse mellan E 6 och E 20 norr om Tingstadstunneln i Göteborg inkl. förbindelse över Göta Älv har fått en utformning i länsplanen som är väsentligt dyrare än vad som förutsattes när regeringen beslutade att objektet skulle ingå i länsplanen för Västra Götaland. Detta gäller främst förbindelsen över/under Göta Älv. Enligt Vägverkets bedömningar ger redan utbyggnaden av en ny förbindelse mellan E 20 och Rv 45, den s.k. Partihallsförbindelsen, stora förbättringar. Regeringen har i sitt beslut om definitiva ekonomiska ramar till länsplanerna därför beslutat att objektet Partihallsförbindelsen mellan E 20 och Rv 45 skall inrymmas i länsplanen för Västra Götaland med byggstart senast år 2006. Några krav på att förbindelsen över/under Göta Älv skall ingå och att objektet skall vara medfinansierat regionalt finns inte längre.
6 Effekter av åtgärderna
6.1Tillgängligt transportsystem och positiv regional utveckling
Regeringen redovisar effekter på de transportpolitiska delmålen ett tillgängligt transportsystem och en positiv regional utveckling gemensamt i denna proposition. Orsaken är att transportsystemets bidrag till förbättrad regional utveckling är minskade restider, ökad tillgänglighet till transportsystemet och andra förbättringar som ryms inom tillgänglighetsområdet.
Infrastrukturutbyggnaderna
44

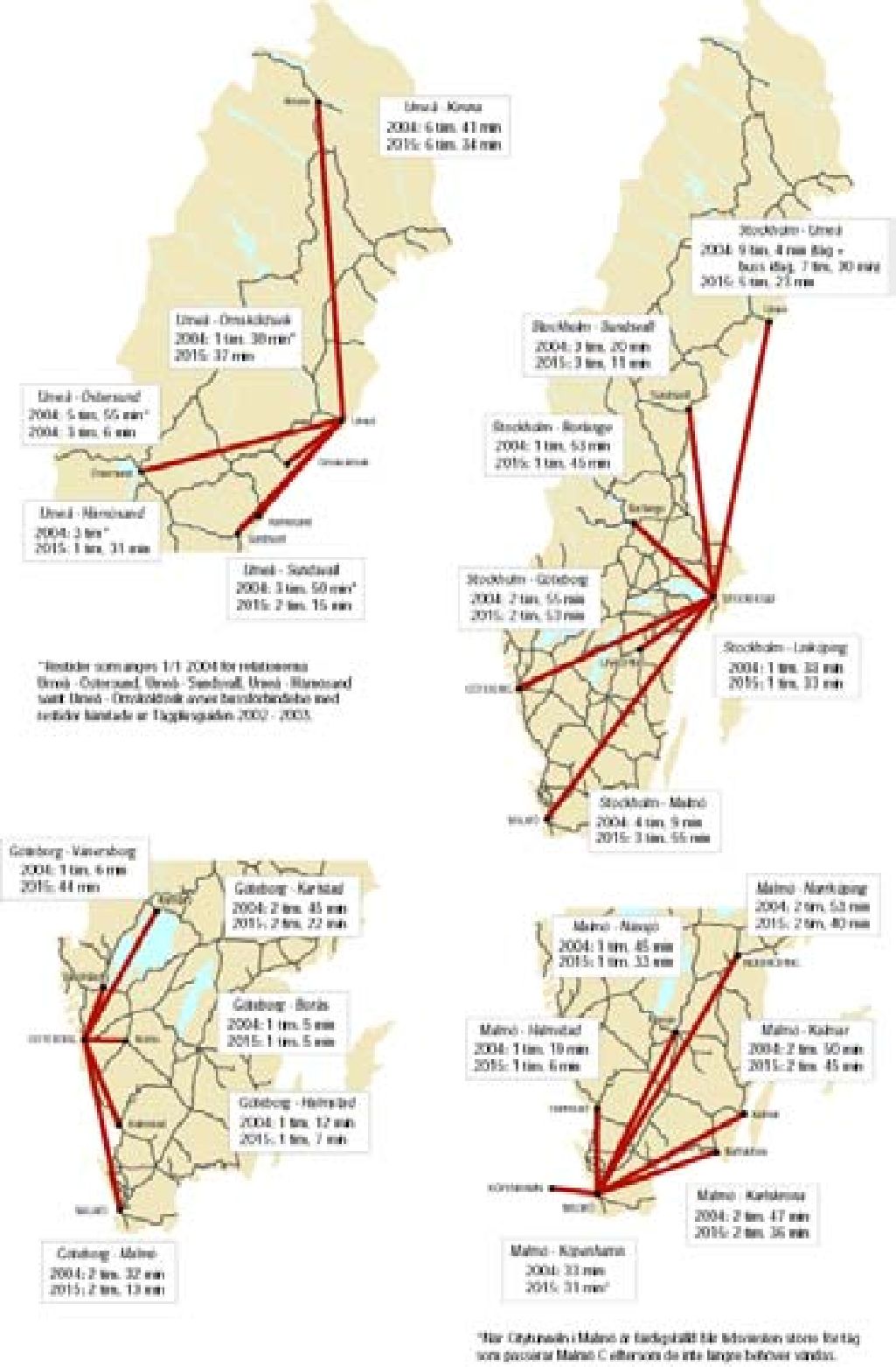

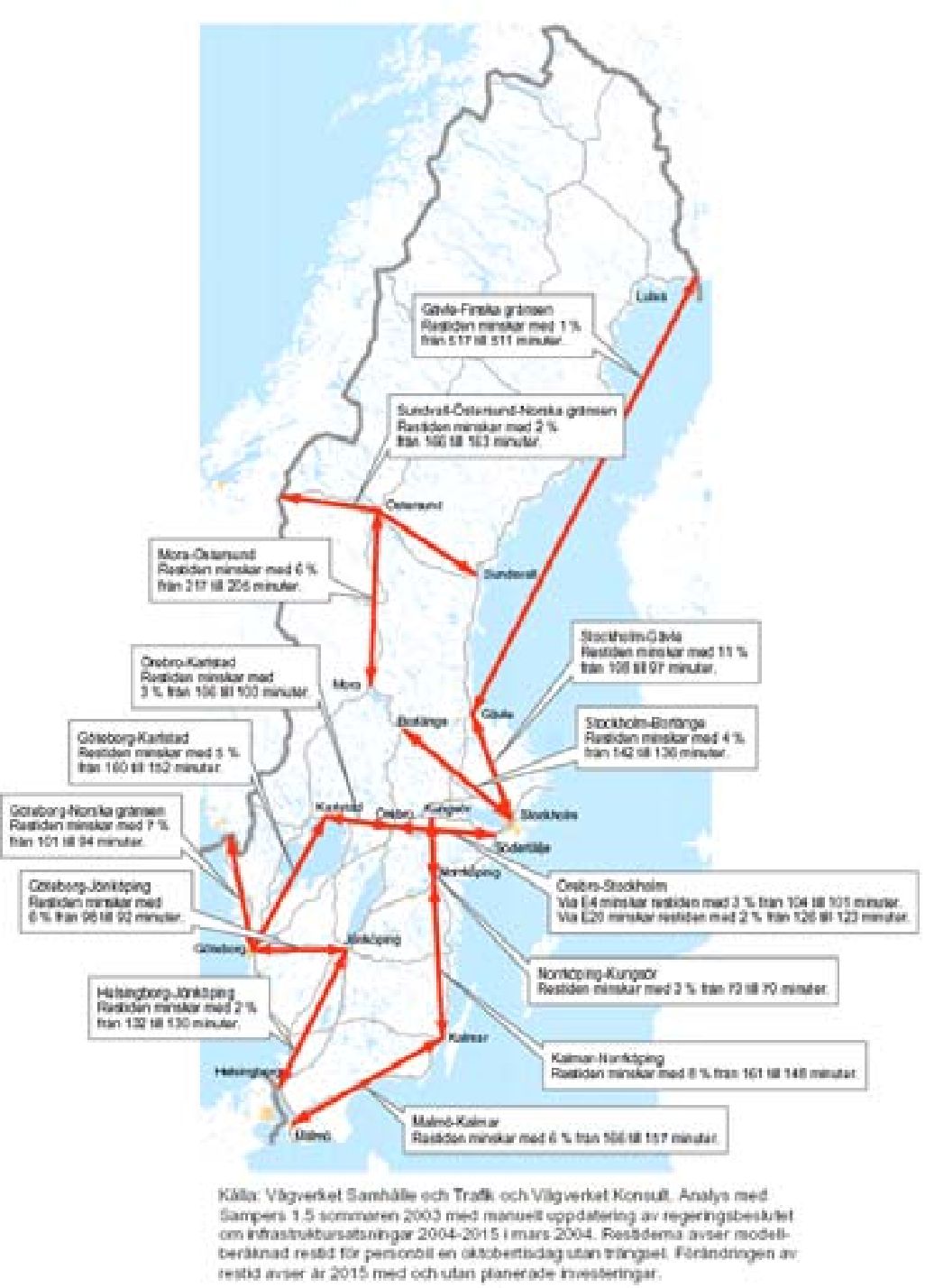

Figur 6.1 Restidsminskningar genom investeringar i den nationella Prop. 2003/04:95 väghållningsplanen
45
Prop. 2003/04:95
Figur 6.2 Restidsminskningar genom investeringar i den nationella banhållningsplanen
Järnvägsutbyggnaderna innebär också att antalet boende som har tillgång till en järnvägsstation inom gång- och cykelavstånd från bostaden ökar. Nya stationer planeras i totalt tolv län. Det totala antalet människor som bor inom två kilometers avstånd från någon av de nya stationerna uppgår till ca 215 000 personer.
46
Prop. 2003/04:95
Figur 6.3 Förbättrade regionala restider och bedömningar av ökad turtäthet genom investeringar i den nationella banhållningsplanen för vissa relationer med stort regionalt resande
Infrastrukturinvesteringarna under perioden
Tillgänglighet till transportsystemet för barn och möjligheter för barn att färdas själva i transportsystemet är starkt kopplat till den faktiska och upplevda trafiksäkerheten. Genom att trafikmiljön i tätorterna förbättras på många håll och görs säkrare med en utbyggd kollektivtrafik bör andelen barn som kan gå eller cykla till skolan på egen hand utan vuxens sällskap kunna öka. Genom att öka tryggheten i kollektivtrafiksystemet samt att öka operatörernas och infrastrukturförvaltarnas kunskap om barns behov och önskemål kring resandet, förväntas andelen barn som använder kollektivtrafiken kunna öka väsentligt.
Effekterna för gång- och cykeltrafikanter är otydligt beskrivna i de olika plandokumenten. Regeringen har därför i sina fastställelsebeslut ställt krav på att den nationella väghållningsplanen och länsplanerna skall innehålla en tydlig redovisning av vilka medel som avsätts för infrastrukturprojekt för cyklisternas och gångtrafikanternas behov.
6.2Hög transportkvalitet
De fastställda planerna innebär att stora investeringar kommer att göras i de stråk som Godstransportdelegationen (SOU 2001:61) pekat ut som särskilt betydelsefulla för de svenska godstransporterna.
47
De åtgärder som föreslås avseende drift och underhåll av järnvägar bi- Prop. 2003/04:95 drar till att förbättra transportkvaliteten inom järnvägsområdet. För att
minimera effekterna av driftstörningar orsakade av fel relaterade till infrastrukturen görs särskilda satsningar på högtrafikerade stråk där antingen stora mängder gods eller ett stort antal resenärer transporteras. Åtgärderna innebär att de infrastrukturberoende tågstörningarna kan minskas och att punktligheten i järnvägstransportsystemet förbättras.
Punktlighet och transportkvalitet i övrigt kan förbättras genom de statsbidrag till nya spårfordon som fördelas under planperioden.
Frågor som är viktiga för hur kvaliteten inom järnvägstransportsystemet upplevs involverar flera av järnvägssektorns aktörer. De berör t.ex. stationers öppethållande, möjligheterna att enkelt kunna köpa biljetter, trafikantinformation samt tågens punktlighet. Dessa frågor kan bäst lösas genom sektorsövergripande samarbete, där Banverket genom sitt sektorsansvar har ett övergripande ansvar.
Åtgärderna för drift och underhåll samt tjälsäkring, bärighet och rekonstruktion bedöms förbättra transportkvaliteten inom vägtransportsystemet.
6.3Säker trafik
Väginvesteringarna (inklusive den riktade trafiksäkerhetssatsningen) i den nationella väghållningsplanen och i länsplanerna bedöms leda till att
Vägverkets arbete inom ramen för sina sektorsuppgifter med att bl.a. påverka beteenden när det gäller hastigheter, bältesanvändning, samt användande av alkohol och droger i trafiken har också stor betydelse för trafiksäkerheten. Någon mer noggrann beräkning av hur stora effekterna är har inte kunnat göras på grund av stora osäkerheter när det gäller effektsambanden.
Åtgärderna i banhållningsplanen minskar antalet olyckor vid plankorsningar mellan väg och järnväg med i genomsnitt tre per år. Antalet dödsfall genom elolyckor bedöms minska med 0,5 per år genom åtgärder i framtidsplanen.
En effektiv järnvägstrafik innebär att både resenärer och godstransportköpare kan använda järnvägen som ett alternativ för sina transporter. Överflyttning av person- och godstransporter från väg till järnväg innebär en minskad risk för olyckor inom vägtransportsystemet. De modellverktyg som finns för analys av infrastrukturinvesteringar har dock inte klarat att på ett tillfredsställande sätt kvantifiera effekterna av denna överflyttning och de ingår därför inte i beräkningarna ovan.
48
6.4 | God miljö | Prop. 2003/04:95 |
6.4.1Begränsad klimatpåverkan
De viktigaste åtgärderna för att minska koldioxidutsläppen som Vägverket genomför inom ramen för sina sektorsuppgifter är effektivisering av persontransporter, effektivare godstransporter samt sparsam körning. Den reduktion av koldioxidutsläppen som dessa åtgärder ger är 0,05 miljoner ton per år (effektivisering av persontransporter), 0,10 miljoner ton per år (effektivare godstransporter) samt 0,12 miljoner ton per år (sparsam körning). Väginvesteringarna under perioden
Utsläppen av koldioxid från järnvägstrafiken motsvarar mindre än 1 % av transportsektorns utsläpp av koldioxid. Utsläppen bedöms minska genom de åtgärder som skall genomföras i banhållningsplanen.
Den stora satsningen på järnväg väntas underlätta omställningen av transportsystemet i riktning mot minskade koldioxidutsläpp.
6.4.2Frisk luft
Vägtransportsektorns utsläpp av kolväten och kvävedioxider kommer att minska betydligt under planperioden som en följd av beslutade avgaskrav. De totala utsläppen av kolväten år 2015 kan bli så låga som en fjärdedel av utsläppen år 2004 och för kvävedioxider en tredjedel. Detta är effekter som är oberoende av de beslutade infrastrukturplanerna.
Miljökvalitetsnormerna för partiklar (PM10) och kvävedioxid bedöms komma att överskridas längs vissa befintliga vägar, främst i och kring storstäderna, om inga åtgärder vidtas. De samlade åtgärderna för att uppnå normerna och ansvaret för att vidta åtgärderna samordnas för Stockholms- och Göteborgsregionen i särskilda åtgärdsprogram. De nya vägutbyggnaderna i långsiktsplanerna bedöms i sig inte leda till några överskridanden av miljökvalitetsnormer vid de platser där utbyggnaderna sker. Däremot kan vägobjekten genom att förändra trafikströmmarna påverka möjligheterna att nå miljökvalitetsnormerna längs andra befintliga vägar där trafiken ökar eller minskar.
En effektiv järnvägstrafik innebär att både resenärer och godstransportköpare kan använda järnvägen som ett alternativ för sina transporter. Överflyttning av person- och godstransporter från väg till järnväg innebär därmed minskad risk för överskridanden av miljökvalitetsnormer.
6.4.3Natur och kultur
Infrastrukturens samlade inverkan på natur- och kulturmiljön är både omfattande och mångskiftande. Transportsystemets påverkan på värdefulla miljöer sker i huvudsak genom att trafikanläggningarna ofta utgör ett störande intrång eller en hindrande barriär i landskaps- och bebyggelsemiljön. De utbyggnader som skall genomföras enligt planerna innebär att nya intrång görs och att fler potentiella konfliktpunkter mellan transportinfrastrukturen och riksintressen för natur, kulturvård och friluftsliv skapas. Dessa konflikter hanteras i den fysiska planeringen med till-
49
hörande prövningsförfaranden (se avsnitt 8.2.1). Samtidigt innebär nya Prop. 2003/04:95 vägar och järnvägar att redan existerande intrång och barriäreffekter för
människor kan minska genom att befintliga vägar och järnvägar får minskad trafik eller tas bort.
Problemen med intrång och barriäreffekter hänför sig främst till den befintliga infrastrukturen. Vägverket och Banverket har fått i uppdrag att utforma program för att åtgärda de mest väsentliga barriärerna för friluftsliv och biologisk mångfald av vägrespektive järnvägsnäten. Tyngdpunkten i programmen skall ligga på de större städerna. Uppdragen skall redovisas i en särskild rapport senast den 30 april 2005.
6.4.4God bebyggd miljö
Vägverkets riktade fysiska miljöåtgärder kommer i början av planperioden att användas för att förbättra bullersituationen för människor längs med statliga vägar som utsätts för buller över 65 dBA utomhus. I nästa steg avses att påbörja åtgärder för boende utsatta för maxbuller på över
I de fall utomhusnivån inte kan reduceras bör inriktningen vara att ekvivalentnivån inomhus inte skall överstiga 30 dBA.
På det kommunala vägnätet kommer de allvarligaste bullerstörningarna med stor sannolikhet inte att kunna åtgärdas under planperioden.
En del av resurserna för fysiska miljöåtgärder kommer att användas till att höja kvaliteten på existerande vägar, särskilt kommer fula och slitna miljöer i tätorter att åtgärdas. I samband med trafiksäkerhetsåtgärder och åtgärder mot buller kommer program för hur arkitektoniska och gestaltningsmässiga kvaliteter skall främjas och tillvaratas att upprättas.
Banverket kommer under de första åren i planperioden att åtgärda ca 2 400 bostäder som har bullernivåer överstigande 55 dBA som maxnivå i sovrum nattetid. Därefter fortsätter arbetet med barn- och omsorgslokaler samt skolor, ca 350 lokaler, där bullernivån överskrider 55 dBA som maxnivå inomhus. Sista hälften av planperioden åtgärdas 1 400 utemiljöer som har 70 dBA i markplan.
De bullerskyddsåtgärder som föreslås innebär att gällande etappmål för buller kommer att nås i början av planperioden.
6.5Ett jämställt transportsystem
Delmålet om ett jämställt transportsystem innebär att transportsystemet skall utformas så det kan möta både mäns och kvinnors transportbehov. Därutöver skall kvinnor och män ges samma möjlighet att påverka transportsystemet.
Vägverket och Banverket har redovisat olika aktiviteter som verken bedömer är steg på vägen mot ett jämställt transportsystem. Åtgärder i transportsystemet skall bidra till förbättrad tillgänglighet för både kvin-
50
nor och män. Regeringen konstaterar att det är otydligt vilken betydelse Prop. 2003/04:95 delmålet om ett tillgängligt transportsystem har haft när det gäller prio-
riteringar av föreslagna åtgärder. Därtill saknas bedömningar av vilka effekter åtgärderna har på delmålet. Detta kan delvis bero på brister i kunskapen om hur delmålet skall tas om hand i planeringsprocessen samt att målet är relativt nytt. Det framtida arbetet med planeringsprocessen ur ett jämställdhetsperspektiv bör fokusera på att dels möjliggöra en bedömning av åtgärdernas effekter på kvinnors och mäns tillgänglighet till transportsystemet och att dels bidra till en mer rättvis fördelning av resurserna i detta avseende.
Regeringens prioritering av investeringar i nya järnvägar, kollektivtrafikanläggningar samt statsbidrag till spårfordon för regional kollektivtrafik innebär förbättringar för kvinnors tillgänglighet till transportsystemet och därmed även förbättringar för jämställdheten.
Tillgängligheten till transportsystemet påverkas även av den reella och upplevda tryggheten i transportsystemet. Åtgärder för förbättrad trygghet är därmed positiva för jämställdheten och tillgängligheten. Banverket arbetar med att förbättra den fysiska miljön och utformningen av stationer. Genom att bygga bort mörka och otrygga miljöer, exempelvis mörka tunnlar och passager, skapas en ökad trygghetsupplevelse i stationsmiljön.
Vad gäller kvinnors och mäns samma möjlighet att påverka transportsystemet anger Banverket att könsfördelningen successivt har förbättrats i det interna planeringsarbetet men att arbete återstår tills Banverket kan säga att kvinnliga och manliga åsikter beaktas i lika stor utsträckning. Vägverket redovisar en ambition att beslutande grupper i verkets skilda planeringsprocesser senast år 2010 skall ha en likvärdig representation av båda könen.
7 Finansiering av åtgärderna
Regeringen har i samarbete med vänsterpartiet och miljöpartiet de gröna bedömt att finansieringen av infrastrukturåtgärderna skall ske genom utökade anslag samt genom utökade lån på 25,5 miljarder kronor i Riksgäldskontoret. De utökade anslagen fördelas med 2,5 miljarder kronor år 2005, 2,5 miljarder kronor år 2006 samt 4,8 miljarder kronor år 2007. Regeringen har för avsikt att återkomma till riksdagen i samband med 2004 års ekonomiska vårproposition med förslag till utökade låneramar samt en redogörelse för vilka åtgärder som avses att finansieras med lån.
Regeringen avser att återkomma till riksdagen i samband med budgetpropositionen för år 2004 med förslag om anslagshöjningar enligt ovan för att finansiera infrastrukturåtgärderna. Av tabell 7.1 framgår utgifter för och finansiering av planeringsramen.
Botniabanan skall belasta planeringsramen med den produktionskostnad banan bedöms ha, vilket är ca 13,2 miljarder kronor.
Regeringen redovisade i infrastrukturpropositionen ett behov av medel för kapitalkostnader i form av räntor och amorteringar på 45 miljarder kronor. Genom att regeringen beslutat att finansiera vissa av infrastruk-
51
turåtgärderna i planerna för perioden
behovet uppgår till ca 53,2 miljarder kronor under perioden
Tabell 7.1 Utgifter för och finansiering av planeringsramen
Utgifter planeringsram, miljarder kronor
Drift och underhåll (Bevara och säkerställ) | 150,0 |
Investering vägar och regionala | |
infrastrukturanläggningar | 70,6 |
Investering järnvägar | 107,7 |
Räntor och amortering på upptagna lån | 53,2 |
Summa | 381,5 |
Medel för planeringsram | |
Beräknade anslag BP 2004 | 276,9 |
Lån tidigareläggning |
25,5 |
Lån Botniabanan | 13,2 |
Beräknade tillgängliga medel BP 2003 | 315,6 |
Kvarstående finansieringsbehov | 65,9 |
8 Planering och genomförande
Regeringens bedömning: Planeringsprocessen har lett fram till prioriteringar som det finns stor samstämmighet kring.
Skälen för regeringens bedömning: Erfarenheterna från den genomförda planeringsomgången
Det har inte framkommit att processen skulle ha misslyckats med att identifiera de viktigaste åtgärderna. Däremot har processen uppfattats som trög och tung. Möjligheten att utforma processen så att den blir enklare, effektivare och mer flexibel bör därför undersökas.
8.1Det framtida långsiktiga planeringssystemet
Regeringens bedömning: Det långsiktiga planeringssystemet för transportinfrastruktur bör inledas med en inriktningsplanering, där mål, ekonomiska ramar och inriktning analyseras för att därefter läggas fast av riksdagen.
52
Åtgärdsplaneringen bör sedan ske i löpande form med årliga uppdate- Prop. 2003/04:95 ringar av de nationella väg- och banhållningsplanerna.
Riksrevisionen bedömer att samhällsekonomisk lönsamhet generellt har haft en begränsad betydelse för de prioriteringar som gjorts i planerna. Genom att regeringens beslut om definitiva ekonomiska ramar till länsplanerna grundar sig på den granskning av samhällsekonomisk effektivitet och uppfyllelse av de transportpolitiska målen som regeringen gjort är regeringens bedömning att de länsplaner som nu skall fastställas bidrar till en bättre uppfyllelse av transportpolitikens huvudmål och delmål.
SIKA:s rapport: SIKA föreslår en planeringsprocess som håller sig inom nuvarande transportpolitiska beslut. Följande förändringar föreslår man av processen:
–Ersätt lägesanalysen med ett löpande analysarbete och ett avslutande seminarium.
–Ge den strategiska analysen en tydligare indelning i de två faserna analys av strategiska områden och analys av inriktningar.
–Lägg in ett skede för Regeringskansliets beredning av underla-
get.
Följande ändringar föreslår man av processens innehåll:
–Gör mer långsiktiga utblickar.
–Ta med översiktliga analyser av riktigt stora projekt.
–Storstadsprojekt bör hanteras i planeringsprocessen.
–Nuvarande ramfördelning bör ersättas av beskrivningar av olika ramnivåer för järnvägsrespektive vägåtgärder.
–En utvecklad beskrivning av osäkerhet bör ingå i underlaget. Remissinstanserna: En stor majoritet av remissinstanserna anser att
planeringssystemet behöver förändras för att bli mer effektivt och ändamålsenligt. Vägverket och Banverket har i en gemensam skrivelse daterad 10 mars 2004 skissat på ett planeringssystem där inriktningsplaneringen följer den s.k. fyrstegsprincipen, vilket innebär en analys i följande ordning:
1.åtgärder som kan påverka transportbehovet och val av transportsätt,
2.åtgärder som ger effektivare utnyttjande av befintligt vägnät och fordon,
3.begränsade ombyggnadsåtgärder,
4.nyinvesteringar och större ombyggnadsåtgärder.
Vägverkets och Banverkets förslag till ny process beskriver planeringscykeln med inriktningsplanering, inriktningsbeslut och åtgärdsplanering. Remisshantering av de långsiktiga planerna sker enligt förslaget på samma sätt som i dag. Vidare föreslår man en mindre årlig uppdatering av de fastställda planerna där hänsyn tas till olika förändringar som påverkar genomförandet av planerna. De uppdaterade planerna är tänkta att utgöra en viktig information till de organ som arbetar med fysisk planering på regional nivå. Det sker enligt förslaget ingen remisshantering eller fastställelse av de uppdaterade planerna.
53
Riksrevisionens granskning: Länens planering har i vissa viktiga av- Prop. 2003/04:95 seenden skett från andra utgångspunkter än direktiven från regeringen.
Riksrevisionen bedömer att samhällsekonomisk lönsamhet generellt har haft en begränsad betydelse för de prioriteringar som gjorts i planerna. I många planer prioriteras visserligen i huvudsak åtgärder som är samhällsekonomiskt lönsamma. Det går dock för det första inte att se att lönsamheten har varit vägledande för att åtgärderna har prioriterats in i planerna i förhållande till de åtgärder som lämnats utanför planerna, då underlag för bortprioriterade åtgärder endast redovisas i enstaka fall. För det andra går det inte att se om den samhällsekonomiska lönsamheten har varit vägledande för prioriteringen mellan åtgärderna i planerna. Iakttagelsen att samhällsekonomisk lönsamhet har haft begränsad betydelse har dessutom förstärkts under de intervjuer som Riksrevisionen har genomfört angående processen bakom planerna.
När det gäller de transportpolitiska delmålen har framför allt målen om positiv regional utveckling, säker trafik och tillgängligt transportsystem varit viktiga för prioriteringarna.
Riksrevisionen anser att de analyser som finns i planförslagen när det gäller effekter på delmålet en positiv regional utveckling inte är tillräckliga för att kunna bedöma om åtgärderna verkligen ger de effekter som hävdas.
Remissinstanserna: Många län anser att Riksrevisionen lägger alltför stor vikt vid de samhällsekonomiska kalkylerna som prioriteringsinstrument. Länen anser att den samhällsekonomiska kalkylen inte fångar upp alla effekter som en infrastrukturåtgärd kan ha, särskilt när det gäller delmålet om en positiv regional utveckling.
Skälen för regeringens bedömning: Planeringsprocessen för investeringar i infrastruktur fastställdes i det transportpolitiska beslutet år 1998 (prop. 1997/98:56, bet. 1997/98:TU10, rskr. 1997/98:266). Den består av två steg: inriktningsplanering och åtgärdsplanering. I inriktningsplaneringen fastläggs mål, ekonomiska ramar och inriktning för den kommande planeringsperioden av riksdagen. Avsikten är att övergripande politiska avvägningar i detta skede skall göras av regering och riksdag och inte på myndighetsnivå. Åtgärdsplaneringen sker sedan genom att Vägverket, Banverket och länen utarbetar nationella vägrespektive banhållningsplaner samt länsplaner för regional transportinfrastruktur.
Regeringen ser främst två skäl till att det för transportinfrastrukturen behövs en planeringsprocess med en tidshorisont på minst tio år. Den lagstadgade fysiska planeringen för infrastrukturinvesteringar är en process som tar flera år. Därför krävs lång framförhållning för att kunna förbereda prioriterade projekt fram till byggstart. Transportutvecklingen påverkas dessutom av samhällsutvecklingen i stort. De viktigaste drivkrafterna i detta sammanhang är den allmänna ekonomiska utvecklingen med bl.a. förändringar av näringsliv och befolkningsutvecklingen. Allt mer betydelsefullt för transportsystemets utveckling är den internationella utvecklingen och globaliseringen. Beslut om investeringar behöver därför grunda sig på kvalificerade prognoser om samhällets utveckling i olika avseenden.
Regeringens bedömning är att de prioriteringar som gjorts i de fastställda planerna har ett stort stöd hos myndigheter, kommuner och andra
54
intressenter. Utvärderingen av planeringsprocessen ger stöd för detta Prop. 2003/04:95 synsätt. Erfarenheterna från de länsvisa uppvaktningar som Näringsde-
partementet mottog den
Trots att utfallet av planeringsprocessen uppfattas som rimligt finns det skäl att se över den planeringsprocess som lett fram till besluten. I sin nuvarande utformning är processen alltför statisk och uppfyller inte de krav som regeringen ställer på ett politiskt styrinstrument för infrastrukturåtgärder. Det finns inte något bra sätt för riksdag och regering att göra omprövningar av planerna utifrån ändrade prioriteringar, ändrade statsfinansiella förutsättningar, ändrade förutsättningar för enskilda projekt eller andra omvärldsförändringar.
Den lägesanalys som inledde planeringsarbetet har stora likheter med SIKA:s uppdrag att fortlöpande följa upp de transportpolitiska målen. Dessa två uppgifter bör med fördel kunna läggas samman.
Regeringen ser två alternativa principer för en årlig uppdatering av åtgärdsplanerna. Ett alternativ är att genomföra en mer teknisk uppdatering, där förändringar i enskilda projekt eller av det statsfinansiella läget leder till revideringar av planen. Riksdagens inflytande säkerställs då genom att den beslutar om planeringsramar, inriktning och mål på samma sätt som tidigare. Det andra alternativet är att låta riksdagen årligen ta ställning till politikens inriktning och att regeringen sedan reviderar åtgärdsplanerna utifrån riksdagens beslut. Regeringen har för avsikt att ta initiativ till att årliga, tekniska revideringar genomförs av de nu fastställda planerna. Regeringen har vidare för avsikt att fortsätta överväga och utveckla frågan om hur och när underlag för beslut om politikens inriktning på infrastrukturområdet skall utformas och återkomma till riksdagen med ett förslag.
Ett system med årlig uppdatering innebär att den formella förankringsprocess med remissbehandling som ingår som en del i nuvarande åtgärdsplanering av tidsskäl inte längre är möjlig att genomföra. Vägverket och Banverket kan därför behöva söka nya former för att förankra sina förslag innan de lämnas till regeringen. Förankringen bör kunna beakta de skiftande former av mellankommunal samverkan och regional utvecklingsplanering som nu är på framväxt, bl.a. genom de regionala utvecklingsprogrammen och tillväxtprogrammen.
Regeringen anser att länen bedrivit den regionala planeringsprocessen på ett effektivt sätt. Länen har tidigare visat att man tar ansvar för länsplanerna genom att vid behov revidera dem vid förändrade förhållanden när det gäller enskilda objekt, men även när det inträffar större omvärldsförändringar. De huvudsakliga motiv som regeringen ser till förändringar av den nationella planeringsprocessen återfinns därför inte på den regionala nivån. Däremot är det angeläget att det sker en teknisk uppdatering av länsplanerna årligen.
55
Riksrevisionen bedömer att samhällsekonomisk lönsamhet generellt Prop. 2003/04:95 har haft en begränsad betydelse för de prioriteringar som gjorts i länspla-
nerna. Regeringens bedömning efter att ha granskat länsplanerna är att det finns stora skillnader mellan länen när det gäller användandet av den samhällsekonomiska lönsamheten i prioriteringarna. Regeringens granskning av den samhällsekonomiska lönsamheten i länsplanerna finns illustrerad i figur 5.26, där det framgår att regeringen i sin bedömning av länsplanerna vägt in den genomsnittliga samhällsekonomiska lönsamheten samt hur stor andel av väginvesteringarna som det finns samhällsekonomiska beräkningar för. Regeringen har i sitt granskningsarbete även gjort bedömningar av kvaliteten på det samhällsekonomiska underlaget i länsplanerna, vilket har vägts in i beslutet om definitiva ekonomiska ramar till länsplanerna.
Riksrevisionen har i sin granskning funnit att länen har gett vissa transportpolitiska delmål större vikt vid prioriteringarna. Regeringen delar den bedömningen, men ser inte något automatiskt fel i detta. En förutsättning för att göra sådana prioriteringar är att länet i sina analyser visat att bristerna i länets transportsystem framför allt avser de delmål som man sedan prioriterat högre. Sambandet mellan länens analyser och prioriteringar har vägts in i regeringens beslut om definitiva ekonomiska ramar till länsplanerna.
Regeringen anser att transportsystemets bidrag till förbättrad regional utveckling främst sker genom åtgärder som minskar restider, ökar tillgängligheten till transportsystemet och andra förbättringar som ryms inom tillgänglighetsområdet. Beskrivningen av dessa effekter håller en acceptabel nivå i länsplanerna.
Sammanfattningsvis finner regeringen att Riksrevisionens granskning på ett värdefullt sätt identifierat brister i länens användande av samhällsekonomiska kalkyler i sina prioriteringar, samt brister i beskrivningen av de effekter på det transportpolitiska målet om en positiv regional utveckling. Regeringens beslut om definitiva ekonomiska ramar till länsplanerna grundar sig på regeringens egen granskning av både den samhällsekonomiska effektiviteten och uppfyllelsen av de sex transportpolitiska delmålen. Därför gör regeringen bedömningen att de länsplaner som nu skall fastställas på ett positivt sätt bidrar både till en bättre uppfyllelse av transportpolitikens huvudmål och delmål.
8.2Från långsiktig planering till utbyggnad
8.2.1Fysisk planering
Den lagstadgade fysiska planeringsprocessen som återstår innan de prioriterade väg- och järnvägsutbyggnaderna kan påbörjas är en separat process, skild från den ekonomiska planeringen. Samtidigt har processerna bl.a. genom långtidsplaneringen, och det underlag om objekten som den innehåller, klara beröringspunkter. Man kan se processerna som de två delarna av ett blixtlås som måste kugga i varandra, för att man skall komma fram till genomförandet av ett visst objekt.
Det första steget i den fysiska planeringsprocessen är att genomföra en förstudie, som visar vad som behöver göras i en viss länk eller del av
56
transportsystemet och möjliga lösningar för detta. I förstudieskedet skall Prop. 2003/04:95 den s.k. fyrstegsprincipen tillämpas, dvs. man bör i första hand överväga
åtgärder som påverkar transportbehov och transportsätt. Om sådana åtgärder inte bedöms kunna lösa problemen på ett tillfredsställande sätt, övervägs i andra hand om det befintliga transportsystemet kan nyttjas effektivare. Först i nästa steg skall åtgärder i form av ny- eller ombyggnad övervägas. Fyrstegsprincipen har tillämpats i varierande grad i de nu aktuella långsiktsplanerna, men förväntas i allt större utsträckning tillämpas systematiskt och generellt i infrastrukturplaneringen. Regeringen anser att Vägverket och Banverket har en viktig roll för att utveckla formerna för fyrstegsprincipens tillämpning.
När en förstudie har gjorts skall det finnas tillräckligt underlag för att bedöma vilken typ av åtgärder som bör läggas in i långtidsplanen. Om alternativet ny- eller utbyggnad förordas skall en väg/järnvägsutredning utarbetas, som eventuellt även tillåtlighetsprövas enligt miljöbalken av regeringen. Regeringen tar i tillåtlighetsprövningen ställning till om objektet kan byggas i den förordade korridoren. För de objekt som är tillåtlighetsprövade (om sådan prövning erfordras) och ingår i långtidsplanen utarbetas därefter arbetsplan/järnvägsplan. När en sådan plan utarbetats kan objekten läggas i den treåriga verksamhetsplaneringen inom Vägverket och Banverket. Arbetsplanen/järnvägsplanen bör ha vunnit laga kraft året innan den läggs in för byggstart i verksamhetsplanen. Därefter genomförs utbyggnaderna i den ordning som de prioriterats i långsiktsplanerna och i den takt som medel anvisas i statsbudgeten. För byggande av väg- och järnvägsobjekt i tätortsmiljö erfordras dessutom ofta att en detaljplan utarbetas enligt bestämmelserna i plan- och bygglagen.
Planeringsprocessen, inte minst den fysiska planeringsprocessens längd, har varit föremål för diskussion. Svenska Kommunförbundet och Landstingsförbundet har i en skrivelse daterad 6 september 2002 (N2002/8748/IR) hemställt att regeringen initierar en översyn så att planeringen och genomförandet av större infrastrukturprojekt kan samordnas och effektiveras.
Regeringen har bl.a. i syfte att förkorta och effektivisera planeringsprocessen tillsatt två utredningar som parallellt ser över och lämnar förslag till åtgärder som berör den fysiska planeringsprocessen. Den ena är Miljöbalkskommittén (M 1999:03, dir. 1999:109, 2001:25, 2002:37, 2003:61) och den andra är Kommittén för översyn av plan- och bygglagstiftningen,
Miljöbalkskommittén har fått tilläggsdirektiv som innebär att kommittén skall se över möjligheterna att effektivisera och förenkla miljöprövningen utan att hälso- och miljöskyddskraven åsidosätts. En utgångspunkt skall vara intresset av att handläggningstiderna hålls så korta som möjligt utan att möjligheten att uppnå miljömålen försvåras eller allmänhetens rätt till insyn och deltagande åsidosätts. Kommittén har i sitt delbetänkande En effektivare miljöprövning (SOU 2003:124) presenterat förslag som bl.a. rör förfarande och formella krav på miljökonsekvensbeskrivningar och anmälningsplikt för mindre vattenverksamheter. Kommittén skall redovisa ett delbetänkande om prövningsorganisation under våren 2004 och slutbetänkande skall redovisas senast den 30 juni 2005.
57
bättre förutsättningar för en god miljö, byggande av bostäder, etablering av handel och övrigt näringsliv liksom för övrigt samhällsbyggande. Lagstiftningen skall också utvecklas så att den bättre tillgodoser kraven på en effektiv beslutsprocess, samtidigt som kraven på rättssäkerhet och medborgerligt inflytande kan säkerställas och utvecklas. Slutbetänkande skall lämnas senast den 31 december 2004.
Båda utredningarnas betänkanden kommer att bli föremål för ett brett remissförfarande. Regeringen kommer därefter att ta ställning till utredningens förslag. Regeringens ställningstagande kan komma att medföra vissa nya förutsättningar för den fysiska planeringsprocessen när det blir dags att fatta beslut om nästa långtidsplaneperiod.
58
Remissinstanser som yttrat sig över underlagsrapporter
Granskning av Vägverkets och Banverkets förslag till drift- och underhållsstrategier (dnr N2003/5563/IR).
Remissyttranden har avgetts av Banverket och Vägverket.
Granskning av kostnadsunderlaget (dnr N2003/5921/IR). Remissyttranden har avgetts av Banverket och Vägverket.
Granskning av länens arbete med länsplanerna för regional transportinfrastruktur (dnr N2004/160/IR).
Remissyttranden av avgetts av Banverket, Vägverket, Sjöfartsverket, Luftfartsverket, Statens institut för kommunikationsanalys, Rikstrafiken, Länsstyrelsen i Stockholms län, Länsstyrelsen i Jönköpings län, Länsstyrelsen i Kronobergs län, Länsstyrelsen i Värmlands län, Länsstyrelsen i Västmanlands län, Länsstyrelsen i Gävleborgs län, Länsstyrelsen i Västernorrlands län, Länsstyrelsen i Jämtlands län, Länsstyrelsen i Västerbottens län, Länsstyrelsen i Norrbottens län,
Rapport om den framtida inriktningsplaneringen (dnr N2003/13/IR). Remissyttranden av avgetts av Banverket, Vägverket, Sjöfartsverket,
Luftfartsverket, Statens institut för kommunikationsanalys, Rikstrafiken, Länsstyrelsen i Stockholms län, Länsstyrelsen i Jönköpings län, Länsstyrelsen i Kronobergs län, Länsstyrelsen i Värmlands län, Länsstyrelsen i Västmanlands län, Länsstyrelsen i Gävleborgs län, Länsstyrelsen i Västernorrlands län, Länsstyrelsen i Jämtlands län, Länsstyrelsen i Västerbottens län, Länsstyrelsen i Norrbottens län,
Prop. 2003/04:95
Bilaga 1
59
Näringsdepartementet | Prop. 2003/04:95 |
Utdrag ur protokoll vid regeringssammanträde den 1 april 2004
Närvarande: statsministern Persson, ordförande, och statsråden Ulvskog, Freivalds, Sahlin, Pagrotsky, Östros, Messing, Engqvist, Lövdén, Ringholm, Bodström, Karlsson, Lund, Nykvist, Andnor, Nuder, Johansson, Hallengren, Björklund, Holmberg, Jämtin
Föredragande: statsrådet Messing
Regeringen beslutar proposition 2003/04:95 Utökade planeringsramar för väg- och järnvägsinvesteringar
60
